  • 南湛路2-3分部完玉成数高压杆线迁改工作
  • 颁布功夫:2022-09-16 17:36:10  起源:开元游戏大厅app  点击数量:

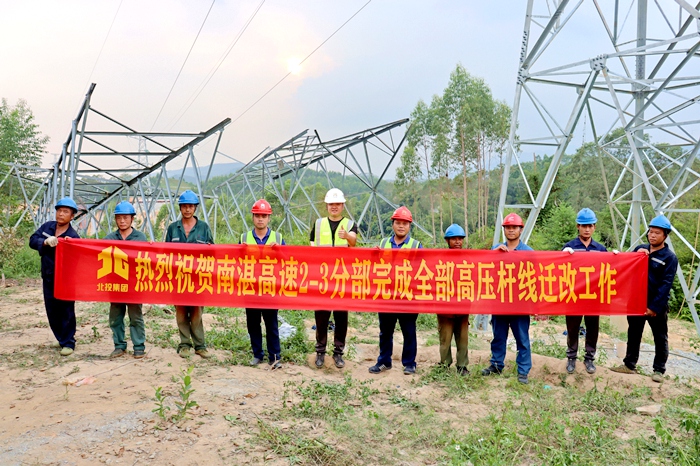

  •   9月15日,随着南湛路2-3分部旺牛田大桥施工点110KV高压杆线的顺利迁改,项目圆满实现主线内全数高压杆线迁改工作,为现场施工打开新的工作面。

      本次迁改杆线是项目需迁徙电杆中电压最高的一条,位于项目主线K179+405段旺牛田大桥施工点左近。受高压杆线影响,旺牛田大桥第3跨至第8跨无法进行上构施工,项目路面施工资料运输也受到严沉故障,这根高压杆线成为项目施工建设的一处关键“堵点”。

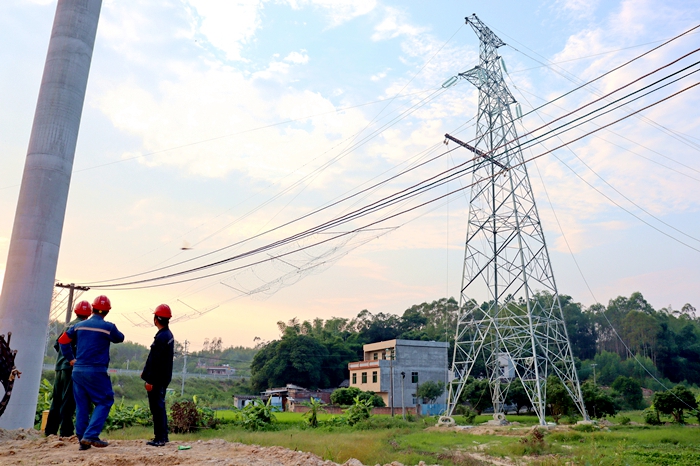

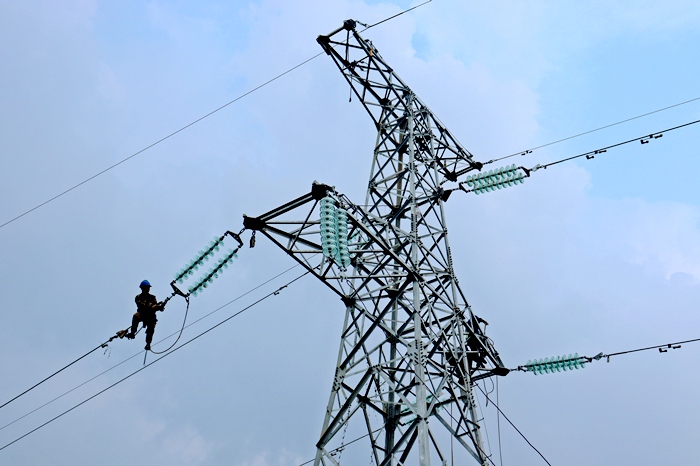

      为高效发展杆线改迁工作,项目两全规划,精心部署,造订杆线改迁规划,做好施工组织。并积极同供电局、现场劳务行列进行沟通,调整供电、施工功夫,为杆线改迁工作做足筹备。迁徙过程中,项目治理人员蹲点现场,和改迁工作人员默契对接,高效实现杆线改迁工作。

      全数高压杆线顺利实现改迁,为项目年底实现全幅贯通意思沉大。下一步,南湛路2-3分部将在确保安全质量的基础上,拼搏三季度,全力提速度,在旱季施工黄金期里掀起大干热潮。(长长公司 廖满标 文/图)
