  • 巴巴奥约河大桥箱梁预造施工圆满实现
  • 颁布功夫:2011-06-15 09:26:00  起源:开元游戏大厅app  点击数量:
  • 厄瓜多尔本地功夫2011613224638秒 ,陪伴着P25-11D箱梁预造施工的顺利实现。至此 ,历时22个月 ,经历沉沉难题和故障 ,全桥598片箱梁预造施工画上了圆满的句号。

    项目预造场承担着为装置工区战斗提供弹药的沉任。只有预造场急剧、优质的预造好梁 ,并实时出梁 ,装置工区能力保障箱梁装置的进度 ,能力最终确保合同工期 ,因而预造场工作一向是项主张沉中之沉。20101231日 ,经理部在年度工作总结大会上 ,提出了2011年工作领导方针“三个一” ,其中之一就是“优质高效实现预造” ,项目工作一向牢牢抓住了这根主线。若何能力优质高效的完玉成桥598片箱梁预造工作 ?若何保障预应力管路线性 ?若何确保从钢筋笼加工、钢筋笼入模、箱梁匹配、模板装置、砼浇筑、养护、箱梁建改、锚盒装置、表运等工作环节衔接紧凑 ?若何实现与资料、机械设备、尝试、人力等部门的亲昵共同……一个个问题摆在各人刻下 ,整个员工为此孜孜不倦 ,获得了一个又一个突破。

    全桥三分之二的箱梁预造工作在雨季实现施工 ,并且砼浇筑的功夫多数集中鄙人午6点到第二天凌晨3点之间 ,厄瓜多尔雨季降雨根基上都是晚上 ,每天都下 ,并且雨量大 ,来势凶猛 ,给施工造成了巨大难题。由于海边水汽的侵蚀 ,钢筋除锈成了常态工作。砼浇筑也只能在雨棚下进行 ,以确保雨水不进入模板 ,现浇梁边匹配梁上还必须铺排人员扫水。P30-7#块预造时 ,由于降雨过猛 ,导致雨水溅入 ,现场人员顿时用海绵吸水 ,仅仅二分之一毫升的水 ,监理顿时以为该片箱梁有质量问题 ,验收不通过 ,项目通过采取钻心取样 ,尝试数据分析等措施处置 ,耗时一个月被监理批复为合格产品 ,预防了损失。

    “铁军英雄敢吃硬 ,冤家路窄勇者胜。”面对着各类各样的难题 ,预造场员工没有一个被难题吓倒。他们坚定贯彻落实项目提出的“为荣誉而战”的标语 ,实时改善预造场治理中存在的问题 ,尝试了工厂化的出产模式 ,始终对峙以质量为主题 ,执行全面的质量节造和质量治理 ,抓住沉点 ,组织力量攻坚 ,在关键部位铺排技术过硬、责任心强、经验丰硕的治理人员把关;始终对峙从源头抓起 ,高度器沉工序优化 ,斗胆创新 ,例如选取钻孔机进行预应力管路线性建改、金属波纹管与塑料波纹管组合使用解决漏水问题、选取钢管进行波纹管定位等;始终对峙定期召开分析总结会 ,实时调整短期的预造打算 ,攻克技术瓶颈 ,解决工料机方面存在的问题 ,并将在会上约定的解决措施的书面资料下发到员工手中 ,让预造场的每位员工不走弯路 ,少犯谬误。除此之表 ,预造场还造作并下发了与各工区、各部门月、周合作打算表;始终确保所有按打算进行 ,日打算的调换建改必须得到凌总的亲自审批;始终弘扬“蚂蚁啃骨头”的心灵 ,不等不靠 ,强攻硬上 ,在艰巨拼搏中力促箱梁预造施工稳步向前推动。

    为保障出产经理部与砼供给商HOLCIM公司批改了合同 ,就节假日、周末的出产签定了对赔和谈 ,成立互赔机造 ,一举解决了砼不能陆续供给的问题 ,同时郑沉向监理要求 ,增派监理人员 ,确保我们昼夜施工的必要 ,并得到了业主的全力支持。

    箱梁预造工作的实现 ,首先为全桥贯通提供了保险 ,同时也为降低人力成本提供了机遇 ,凭据经理部打算铺排 ,本月仅预造场6月份就累计裁员近170人 ,第一批中方出场回国人员已确定。目前箱梁装置仅剩80片 ,预计720日前可完玉成数装置 ,全桥通车指标成功在望。ǘ蚬隙喽钅课/图)



    20140530063723885

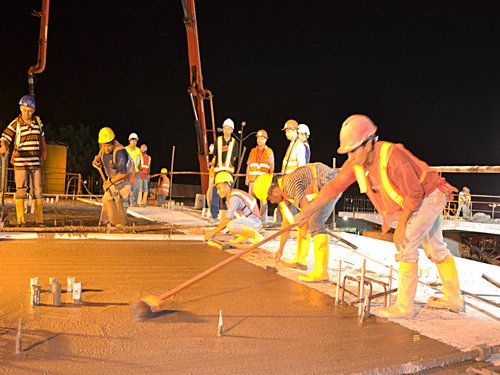

    刮平-收浆-拉毛施工

    20140530063723147

    合影庆祝预造工作获得最后成功
